為(wei)應(ying)對(dui)春(chun)夏(xia)季(ji)節(jie)滲(shen)濾(lv)液(ye)量(liang)增(zeng)加(jia),保(bao)證(zheng)滲(shen)濾(lv)液(ye)處(chu)理(li)站(zhan)平(ping)穩(wen)高(gao)效(xiao)運(yun)行(xing),鄆(yun)城(cheng)聖(sheng)元(yuan)趁(chen)目(mu)前(qian)滲(shen)濾(lv)液(ye)產(chan)生(sheng)量(liang)不(bu)大(da)的(de)時(shi)機(ji),抓(zhua)緊(jin)進(jin)行(xing)對(dui)處(chu)理(li)站(zhan)兩(liang)條(tiao)線(xian)生(sheng)化(hua)段(duan)輪(lun)流(liu)停(ting)運(yun)檢(jian)修(xiu)。鄆(yun)城(cheng)聖(sheng)元(yuan)克(ke)服(fu)新(xin)冠(guan)肺(fei)炎(yan)疫(yi)情(qing)影(ying)響(xiang),組(zu)織(zhi)技(ji)術(shu)人(ren)員(yuan)完(wan)成(cheng)滲(shen)濾(lv)液(ye)處(chu)理(li)站(zhan)檢(jian)修(xiu)工(gong)作(zuo)。

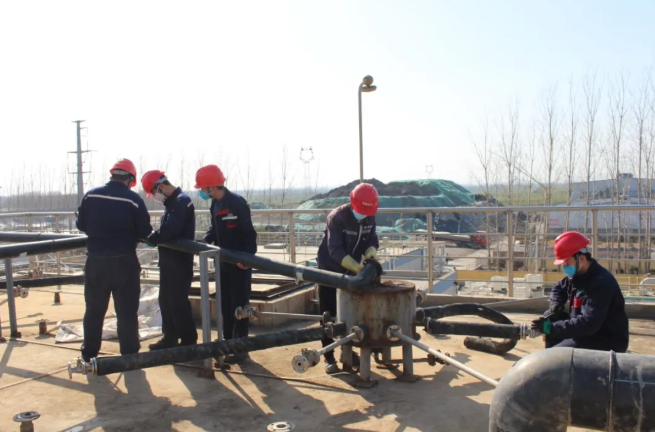

管件拆卸工作現場
為順利完成檢修任務,動手前,曾勇總監專門召開檢修工作會,針對生化段管道及閥門結垢、UASB池泥砂淤積且嚴重板結、生化效果差等問題,群策群力,製定詳細的檢修方案。曾勇強調:“此次檢修時間緊、任務重、壓力大、危險係數大,務必要認真組織,爭分奪秒,在保障安全的前提下,盡快完成檢修、恢複生產運行,同時也節約外運處理成本。”檢修總指揮親臨現場布置材料、做好工器具等相關的準備工作,明確分工,責任落實到人。

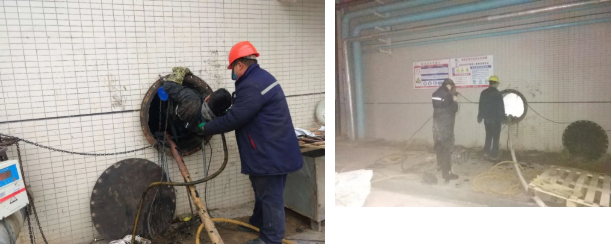

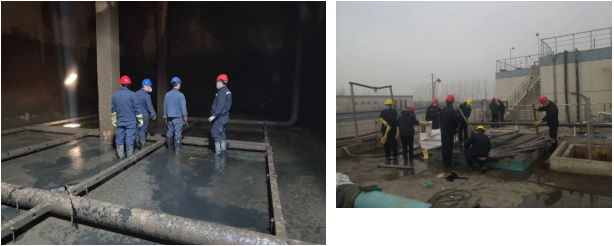

厭氧清淤作業現場
2月20日,鄆城廠滲濾液站1#線正式停運。排水完成後,檢修人員拆除結垢管道、閥門,檢修工作正式拉開序幕。
為加快檢修進度,滲濾液處理站站長黃興華、副站長周晨晨實行24小時兩班倒,輪流當班,堅守在最前線,哪裏最髒臭,哪裏最苦累,哪裏就有他們。在兩位站長的帶領下,滲濾液站當班人員、鄄城聖元生產學員夜以繼日奮戰一線。檢修班組各專業嚴陣以待,及時根據現場需要製作安裝排水排泥管道、鋼管爬梯、安裝夜間照明等,全力以赴、爭分奪秒完成此次檢修任務。

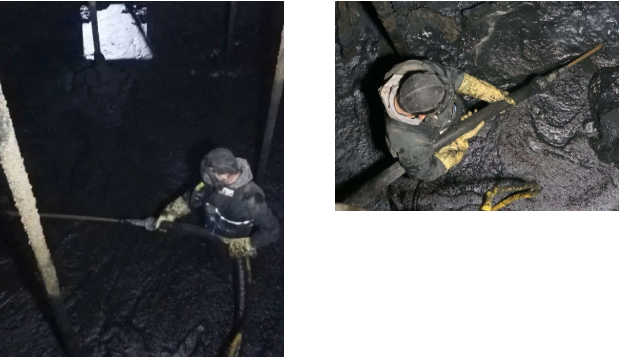

厭氧清淤作業現場(池內)
曾勇總監等領導不畏髒臭,深入現場靠前指揮,對檢修作業現場和檢修過程中存在的危險因素和可能出現的問題提出指導性意見。
至3月1日,鄆城聖元滲濾液處理站完成了1#UASB係統相關管道清堵清垢回裝、厭氧布水係統管件清垢檢修及厭氧池、中間水池清淤檢修改造,並完成兩級硝化池曝氣膜管的檢查、更換和池內清淤工作。目前 1#生化係統已正常進水,補充活性汙泥調試恢複工作正在進行。

檢查、更換、清洗硝化池曝氣膜管
本次鄆城聖元滲濾液處理站一條生化係統檢修共耗時11天。與2019年委托檢修隊伍施工一條線耗時需約20天相比,自己動手節省人工費用成本14.86萬元(兩條線),節省外聘人員的人工成本。
