12月28日,聖元環保鄄城縣生活垃圾焚燒發電項目順利實現35kV倒送電,這是項目工程建設又一重要裏程碑節點。

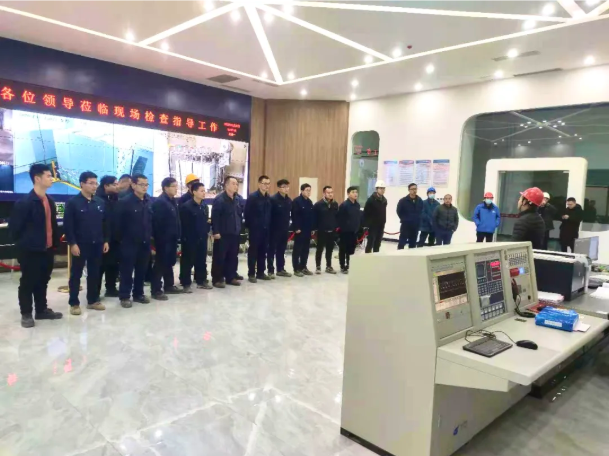

為確保35kV係統做到倒送電一次成功,項目總指揮李錄軍在當天上午組織召開會議,聯動各參建單位對35kV係統做倒送電前最後一次全麵檢查,明確各崗位職責、受電方案、注意事項等,確保嚴格按照調度下達的送電指令進行操作。

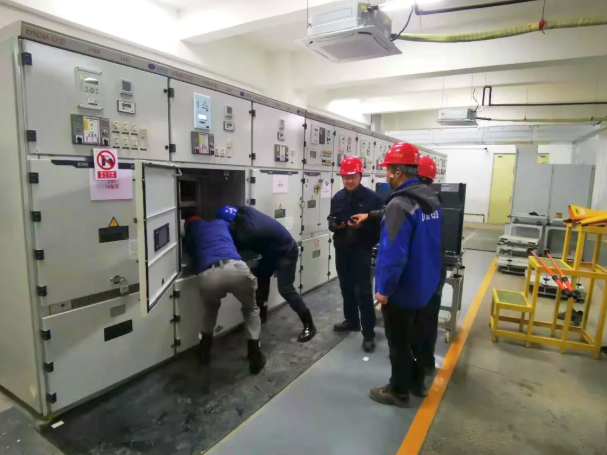

安全、技術措施交底後,再次預演送電模擬操作,對發現的潛在缺陷及時進行閉環處理,為順利通過供電公司驗收創造了良好的條件。
19時45分,隨著35kV金堤線311開關的合閘,1號主變受電一次成功。

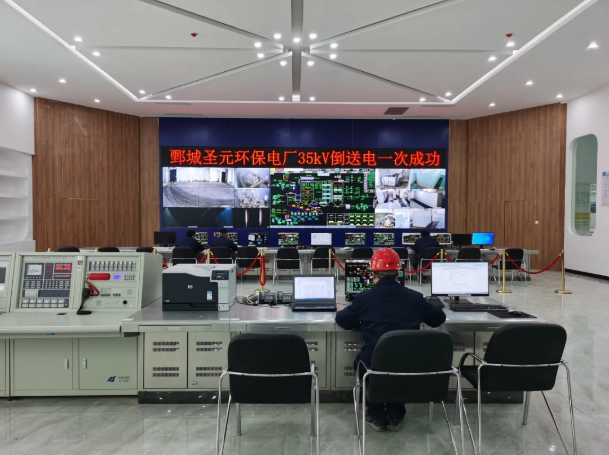

23時08分,各項操作全部完畢,35kV係統電源受電圓滿完成。
35kV接入係統線路全長4.1公裏,從開工建設至送電完成曆時80天,較計劃工期縮短了25天。
鄄城聖元此次35kV係統倒送電一次成功,為後續的整套啟動、並網發電提供了有力保障,項目朝著並網發電目標又邁進了堅實的一步。
鄄城縣生活垃圾焚燒發電項目設計規模為日處理生活垃圾1200噸。其中一期工程規模600噸/日,配置1條額定處理能力600噸/日垃圾焚燒生產線+1台25兆瓦汽輪發電機組。項目正式投產後,將實現鄄城縣生活垃圾無害化、減量化、資源化處理,有力改善當地人居環境。
【於國鑫】
